作为区域建设发展的深度参加者,,MG不朽情缘官网控股萦绕片区建设,,深耕基础设施建设,,为讲好MG不朽情缘官网控股故事,,实时报道一季度出产建设的措施功效、、、工作经验和先进典型,,营造浓密的建设氛围,,公司特推出“ 春季战报 ”专题报道。
只管今天春季持续低温阴雨,,但没有反对片区建设和前期工作的措施。
截至4月23日,,武汉能源经济产业园已实现A#C#D#内装施工图,,并提交编制清单;;;跟踪幕墙、、、路线及消防给排水审图进展。

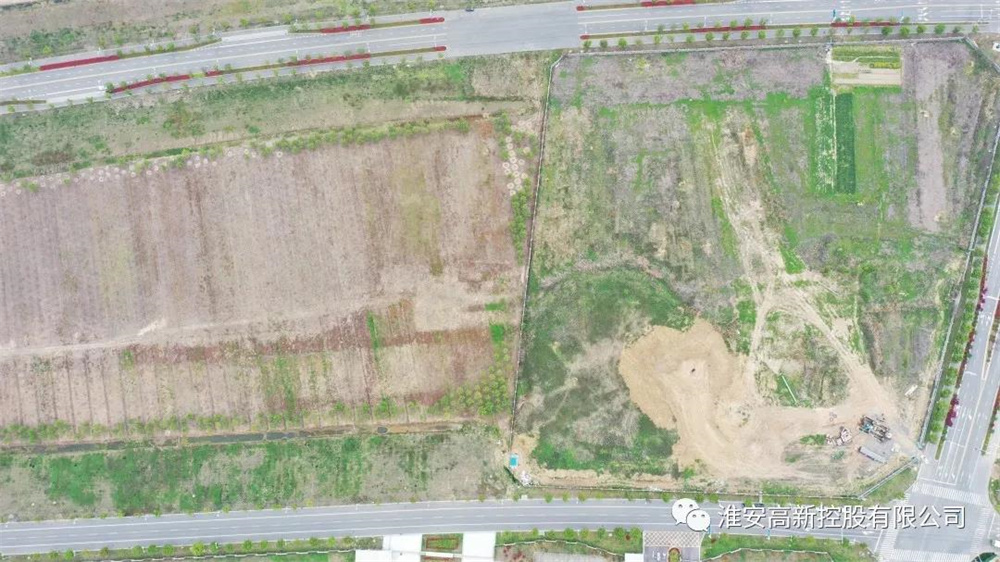

(项目成效图)
武汉能源总部经济产业园项目地处生态文旅区西片区,,位于龙江路以南、、、万福路以北、、、富城路以东、、、蓝天路以西。项目建设用地约74亩,,总构筑面积110651㎡,,其中地上构筑面积67920㎡,,地下构筑面积42731㎡。项目建设工期670天,,总投资约10亿元。目前项目正在进行图纸审查及前期手续办理,,筹备起头一时设施建设。

(项目现场实拍图)
为进一步优化高铁枢纽,,公司正积极对接专家,,持续批改汽车站提升图纸,,同时对接公交公司,,筹备移交公交一时停保场。

8个重点在建项目 活力全开

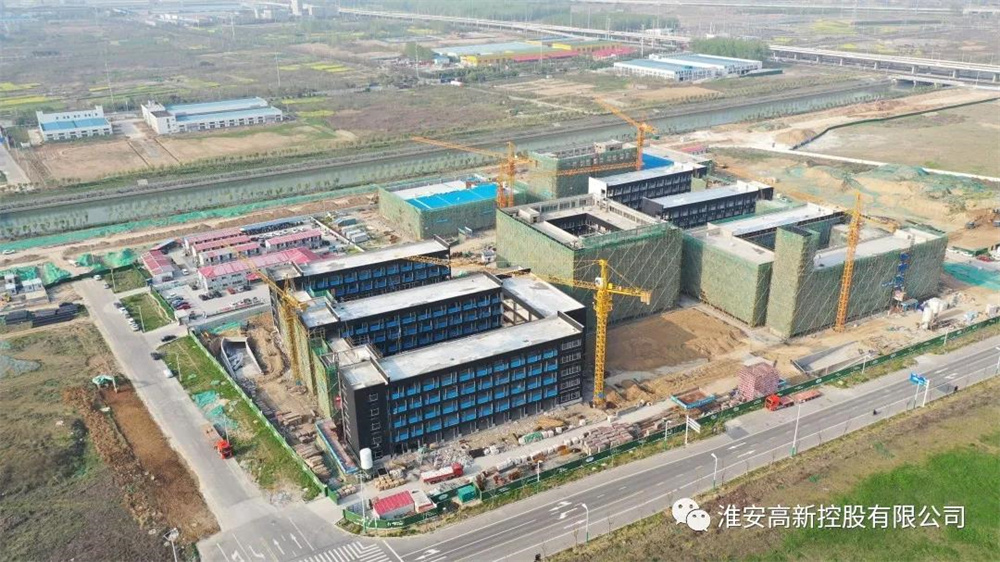

高铁商务中心一期:地下室墙体砌筑实现70%;;;主题筒三层混凝土浇筑实现,,四层结构模板装置实现,,四层结构钢筋绑扎实现70%;;;大宴会厅三层结构模板装置实现,,钢筋绑扎实现40%;;;小宴会厅二层结构混凝土浇筑实现。

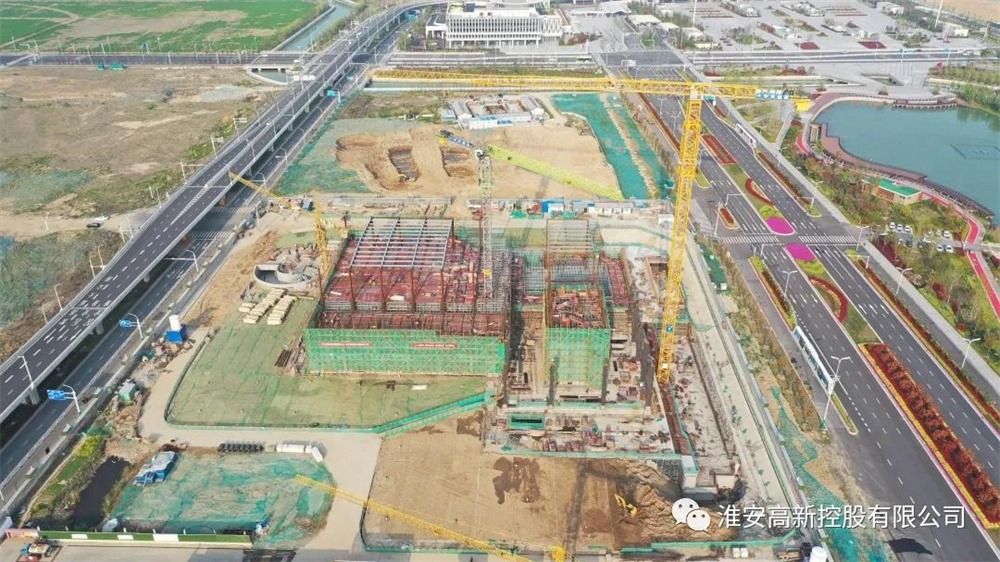

低级中学地下室顶板腻子实现40%,,透风管道装置20%;;;讲授楼A外架拆除实现,,内墙抹灰实现90%,,水磨石实现70%;;;B1底漆实现60%,,B2外架拆除实现,,B3、、、B4内墙腻子实现60%、、、水磨石实现55%;;;行政楼外外墙底漆实现,,吊顶及隔墙骨架实现20%;;;老师公寓外墙底漆实现60%,,吊顶实现10%;;;大汇报厅内墙抹灰80%;;;室外土方回填25%,,看台钢结构雨棚资料加工。

文荟苑本周1-15#楼脚手架拆除实现约90%,,内外墙粉刷实现约82%,,外墙真石漆施工实现约18%。

文萃苑管桩2、、、3、、、4、、、6、、、7、、、8、、、10、、、11#楼实现,,13#楼实现30%;;;人防区抗拔桩实现,,非人防区抗拔桩实现24%;;;一区土方开挖施工。

商务区绿化绿化养护重点断根站东路枯死香樟,,站西路小苗补栽实现50%;;;滨水休闲区绿化养护,,换栽香樟73颗,,补栽时令草花;;;站前广场小苗补栽实现,,中心广场5株30大香樟进场补栽到位;;;街角绿地:公厕内外装实现,,细部找补,,室外铺装收边实现,,路缘石调整实现,,算帐铺装面层传染;;;绿化养护,,筹备竣工验收;;;对各项目换栽乔灌木进展和施春肥等重要养护措施进行了跟踪,,督促各单元进一步做好现场养护整改工作。

(街角绿地项目)

(淮达路景观绿化)

(河道景观绿化)

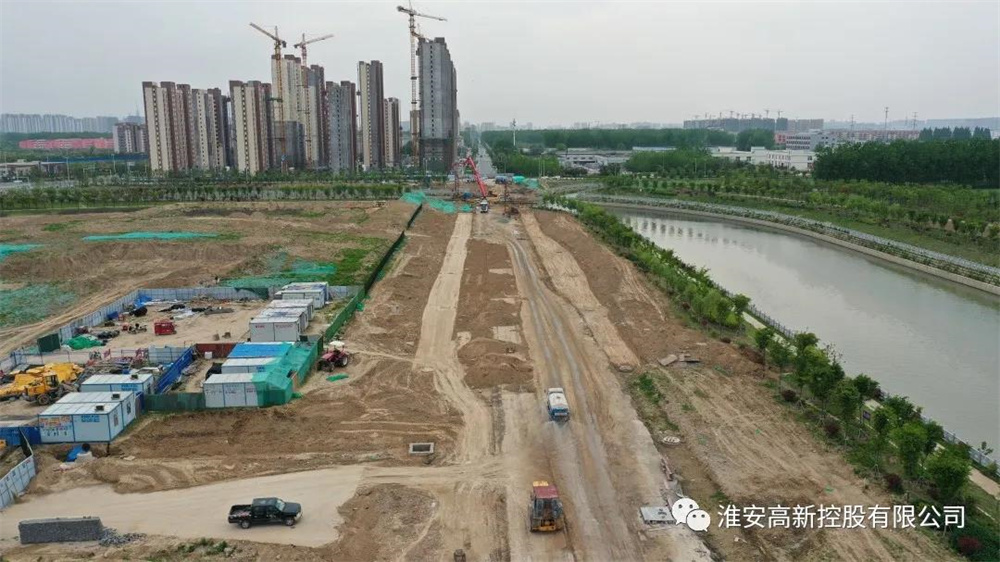

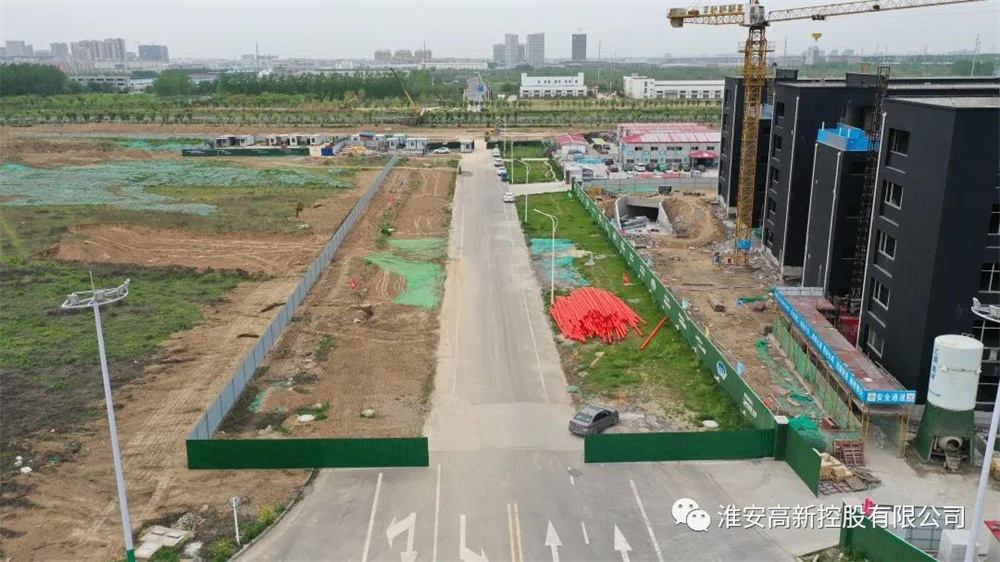

高远路进行清表、、、临建、、、临电及施工围挡施工;;;组织召开设计交底及图纸会审会议;;;对接消防、、、电力协调消防栓及高压电线杆拆除;;;对接处事处协调红线领域内厂房及苗木矛盾;;;对接初中项目协调后期路线通畅事宜;;;美满路线沿线路灯拆除手续。

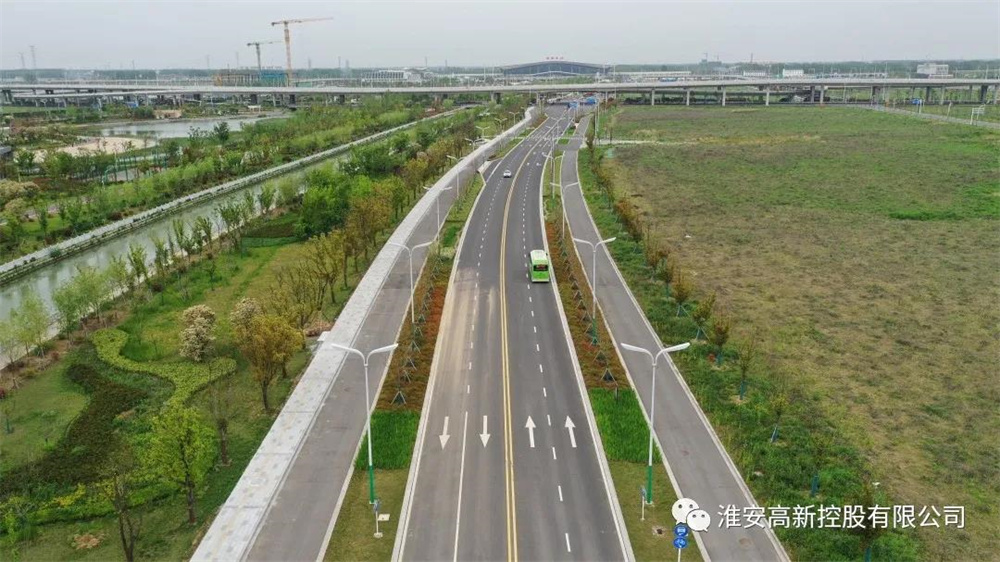

淮顺路K4+218-K4+300软土路基4%石灰土施工实现;;;K3+558-K4+080机动车道扩宽2%水泥+4%石灰土原槽、、、第一层施工实现;;;桥梁桩基施工实现55%。

徐扬二期小区内绿化升级刷新。在学党史、、、办实事的教育实际活动中,,公司投入近1300万元,,对小区问题进行逐项刷新,,重点就充电桩装置、、、停车位刷新、、、车库维修、、、小区环境打造、、、小区内外墙出新等问题集中发力。
